埼玉県本庄市 N様邸

完成しました。引渡しとなります。

2017年11月18日

最終クリーニングを行っています。

2017年11月18日

完成間近となりました。

2017年11月9日

エステ完了。クリーニングが入ります。

2017年11月9日

キッチンの壁にタイルを貼っています。

2017年10月27日

左官屋さんが壁に珪藻土を塗っています。

2017年10月27日

ロフトのハシゴができました。

2017年10月27日

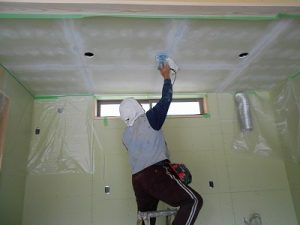

ペンキ屋さんが天井塗装の下地処理をしています。

2017年10月19日

棟梁は付梁の取付準備をしてます。

2017年10月12日

左官屋さんが基礎の巾木を塗っています。

2017年10月12日

OM立下りダクトを設置しました。

2017年10月5日

棟梁は収納棚の加工をしています。

2017年10月5日

棟梁は1階の床板を張っています。

2017年9月29日

棟梁は和室の押入を造っています。

2017年9月29日

棟梁は吹抜の壁に石膏ボードを貼っています。

2017年9月21日

デッキ下の靴石工事をしています。

2017年9月21日

浄化槽の埋設をしています。

2017年9月14日

棟梁は玄関の天井継板を貼っています。

2017年9月14日

水道屋さんが水道管の布設を行っています。

2017年9月14日

外部足場が仕上がりました。足場が外れます。

2017年9月7日

棟梁は1階の天井を貼っています。

2017年9月7日

電気屋さんが外部の仕上工事をしています。

2017年9月3日

カキ落とし仕上げの外壁が仕上がりました。

2017年9月3日

棟梁は鴨居上の下地を取付けています。

2017年9月3日

棟梁は鴨居に溝を付けています。

2017年8月24日

外壁カキオトシ仕上の下塗りが始まっています。

2017年8月17日

リビングの天井に石膏ボードが貼られました。

2017年8月17日

棟梁は防湿フィルムを貼っています。

2017年8月3日

外壁工事が始まりました。左官屋さんが防水紙・ラス網を貼っています。

2017年8月3日

棟梁はロフトの間仕切りを造っています。

2017年7月27日

外部塗装が完了しました。

2017年7月20日

棟梁は壁の石膏ボードを切断しています。

2017年7月20日

ハウスGメンの中間検査を受けました。

2017年7月20日

棟梁は外壁に合板を貼っています。

2017年7月14日

外部の塗装が始まっています。

2017年7月14日

ペンキ屋さんが軒天の下地処理をしています。

2017年7月7日

板金屋さんが土台水切りを取付けています。

2017年7月7日

電気屋さんが配線工事をしています。

2017年6月29日

棟梁は額縁をカンナがけしています。

2017年6月29日

床下の清掃を行いました。

2017年6月29日

基礎断熱が貼られました。

2017年6月22日

電気設備のスミ出しをしています。

2017年6月22日

棟梁はアルミの水切を取付しています。

2017年6月15日

透湿・防水シートが貼られました。

2017年6月15日

屋根葺が始まりましたが、雨で中断です。

2017年6月15日

外壁の構造用合板が貼られました。

2017年6月1日

ハンド君を組み立てました。

2017年6月1日

棟梁は間柱入れをしています。

2017年6月1日

建方が始まりました。

2017年5月18日

建方2日目、家の形が出来てきました。

2017年5月18日

OM集熱パネルの取付をしています。

2017年5月18日

土台入れが完了しました。建方工事が始まります。

2017年5月11日

外部養生を行いました。

2017年4月27日

ベタ基礎が完成しました。

2017年4月20日

基礎の配筋組立が完了しました。

2017年3月30日

配筋検査を行いました。

2017年3月30日

基礎根伐工事をしています。

2017年3月23日

水盛・遣方を行っています。

2017年3月16日

基礎工事着工の準備ができました。

2017年3月16日

地鎮祭を行なっています。

2017年1月19日

地縄を張り、高さの確認をしました。

2017年1月19日
